Мобильное приложение Mobifitness подключается к ClubIS через Mobile API. Ниже — что видит клиент в приложении и какие настройки в ClubIS влияют на отображение записи, расписания и групповых программ.
Аналогичные сценарии есть в приложениях FitnessKit Клиент и FitnessKit Тренер.

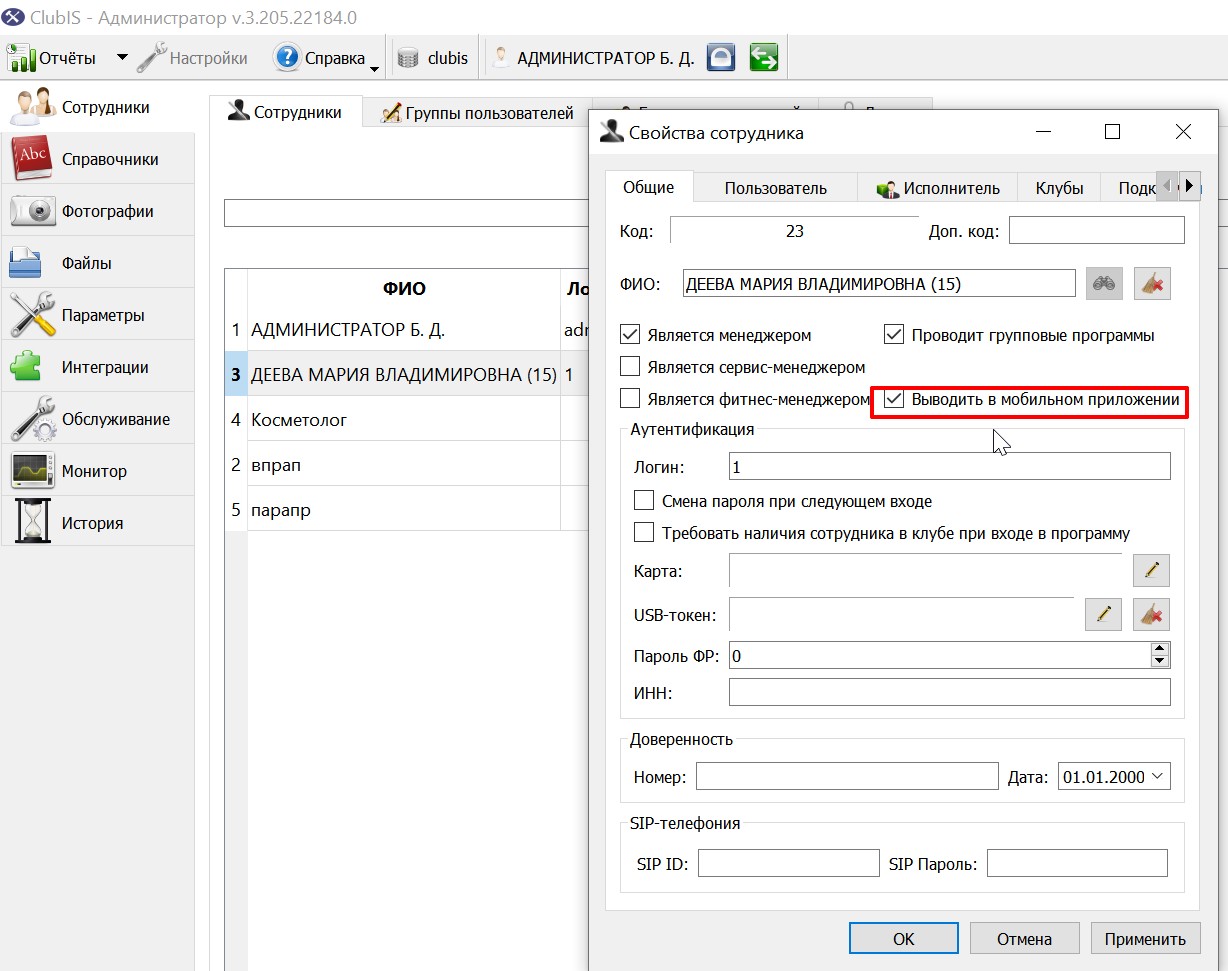

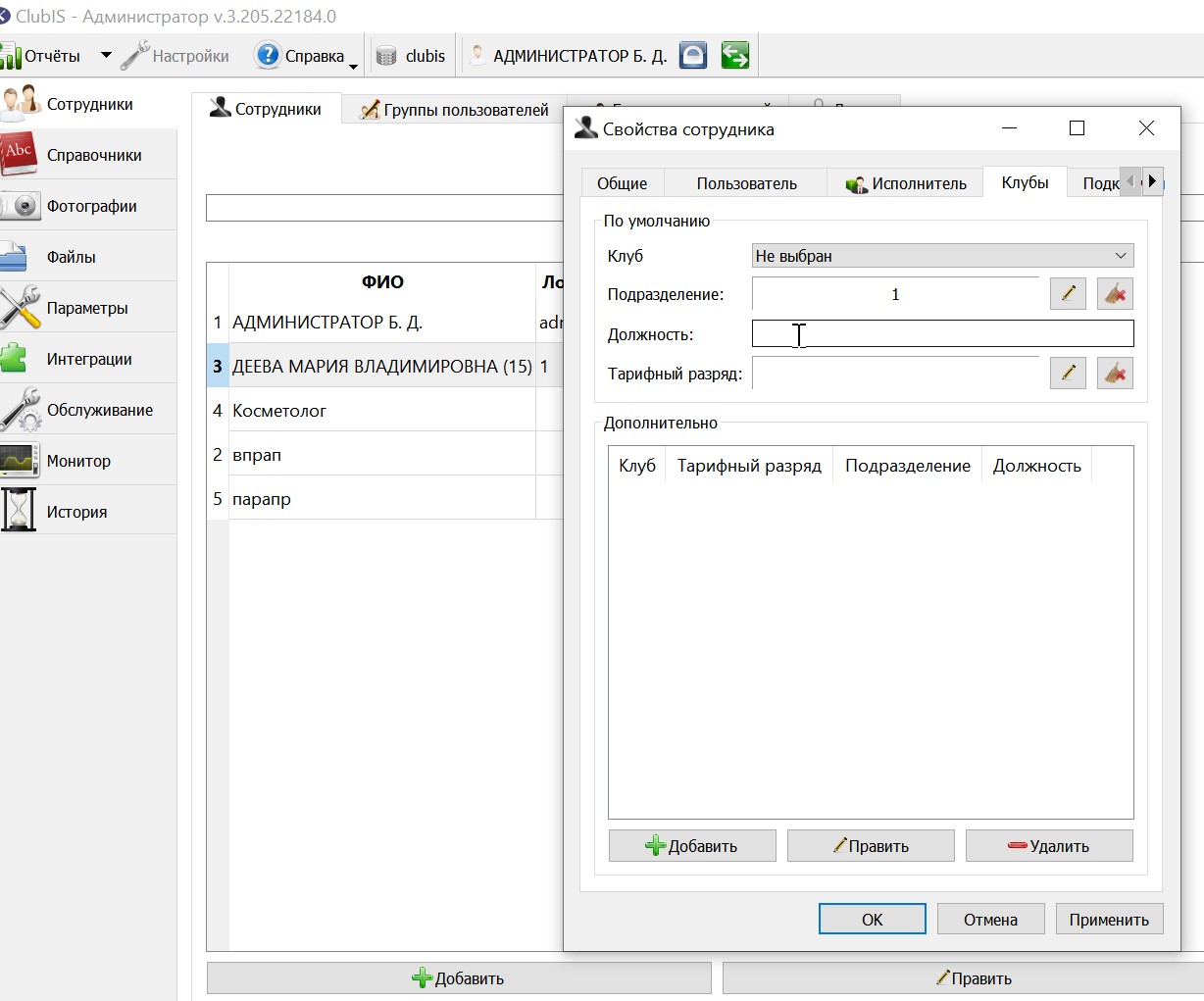

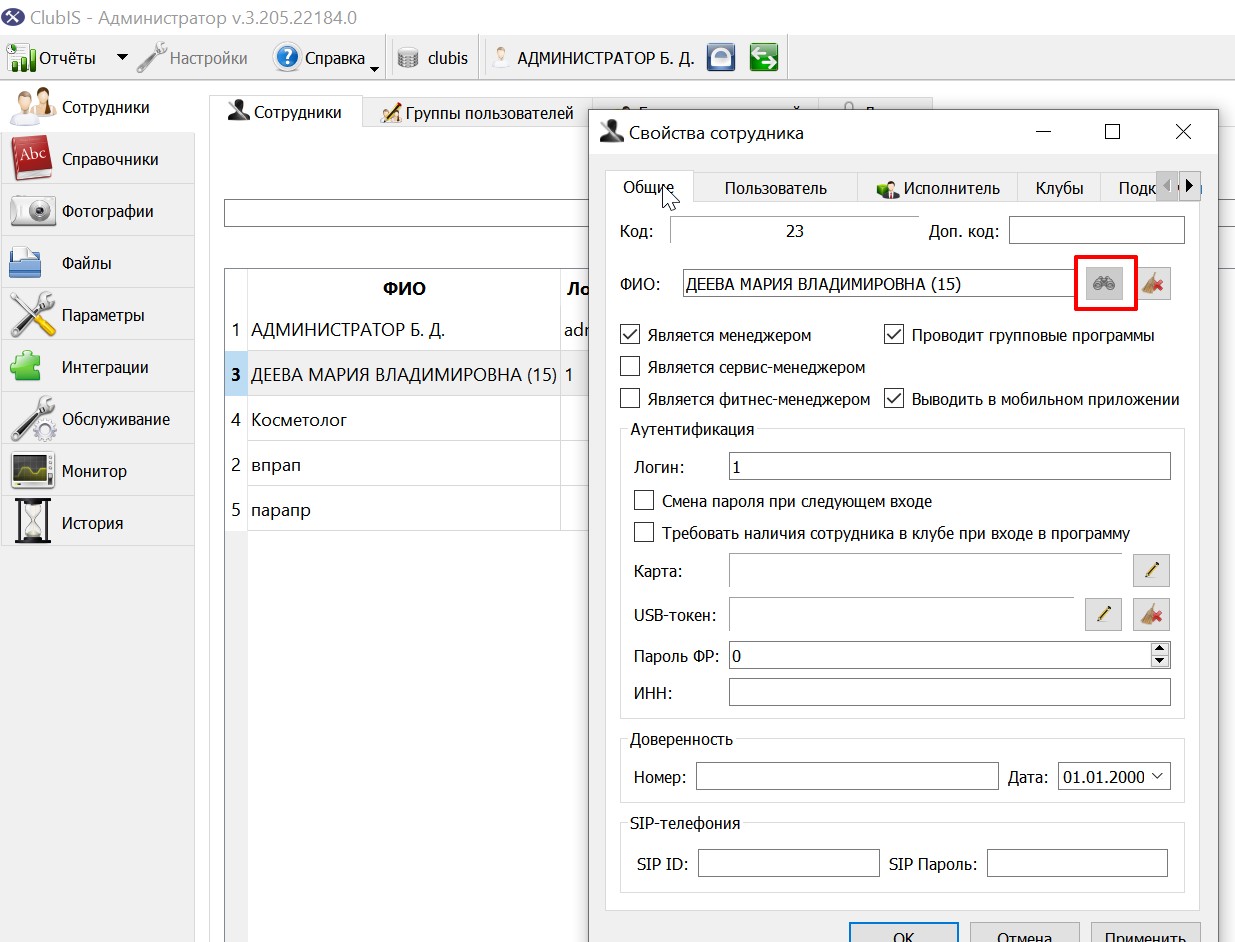

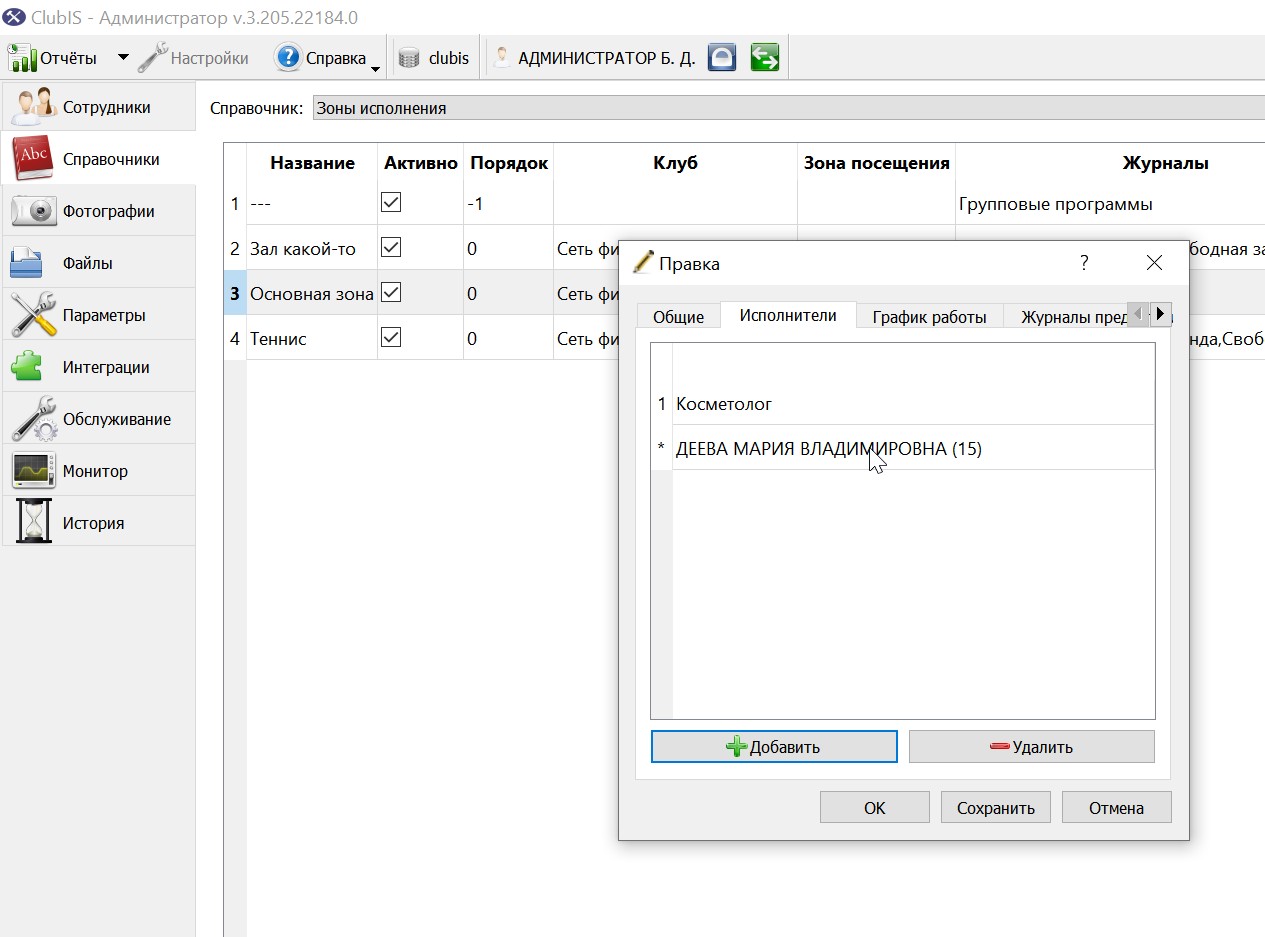

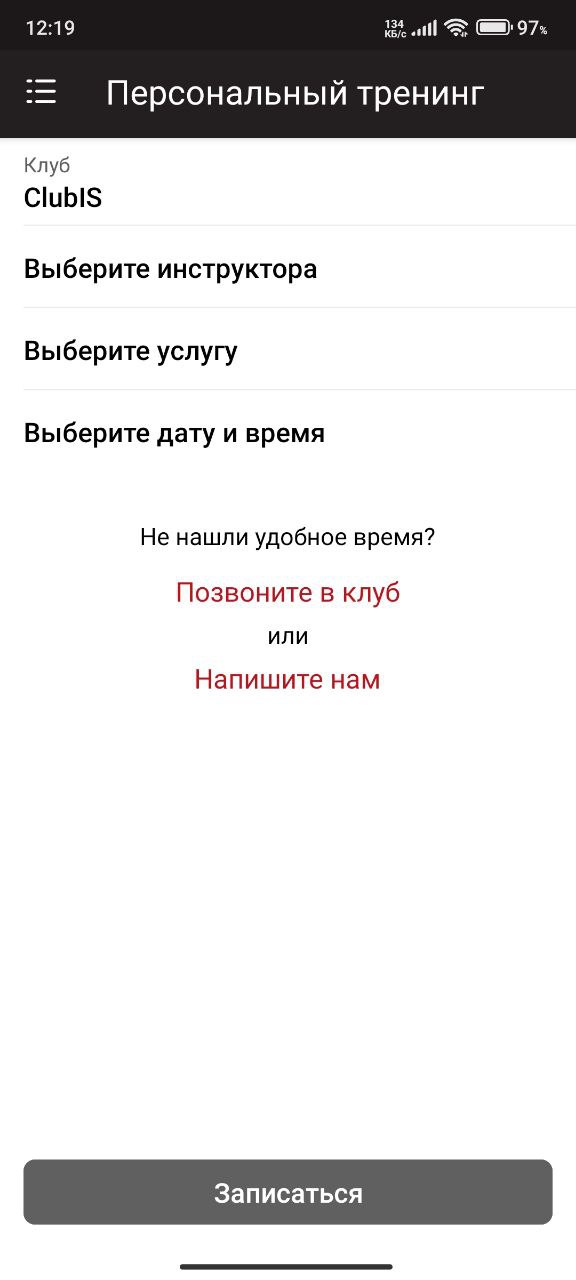

Инструктор попадает в список, если выполнены условия:
Услуга доступна для записи, если:

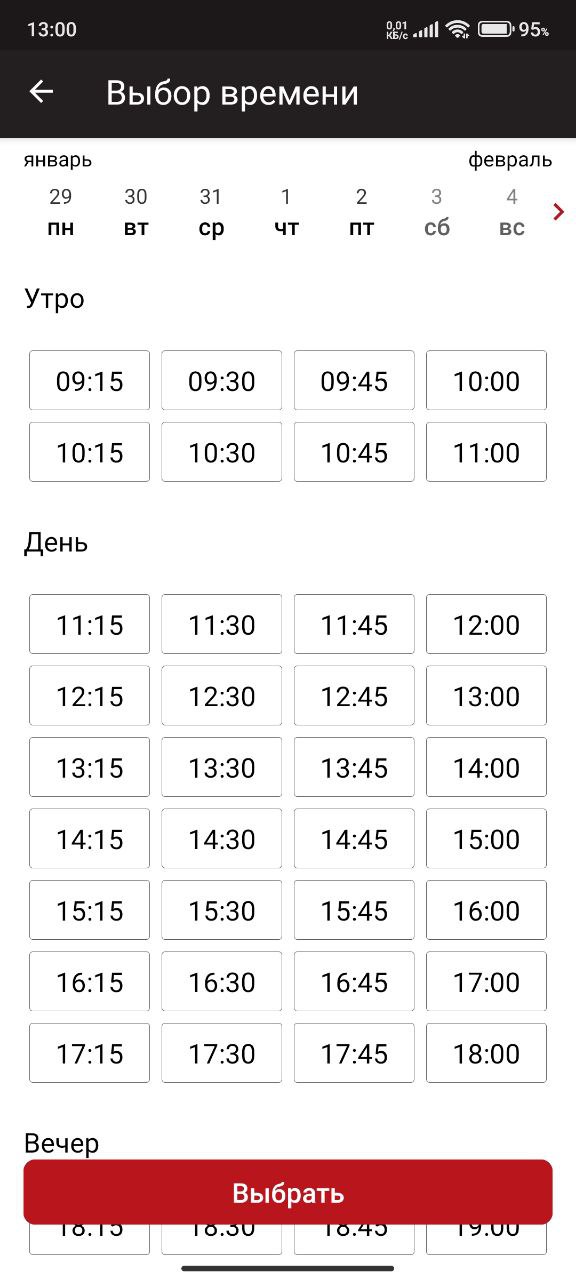

Время в приложении показывается с интервалом 15 минут.

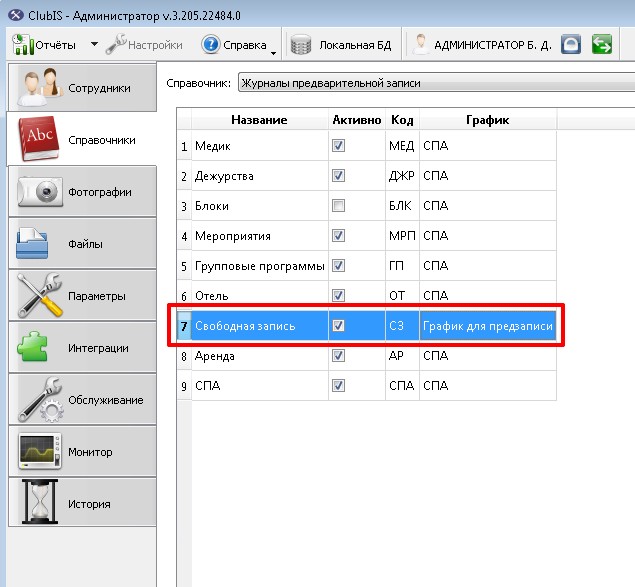

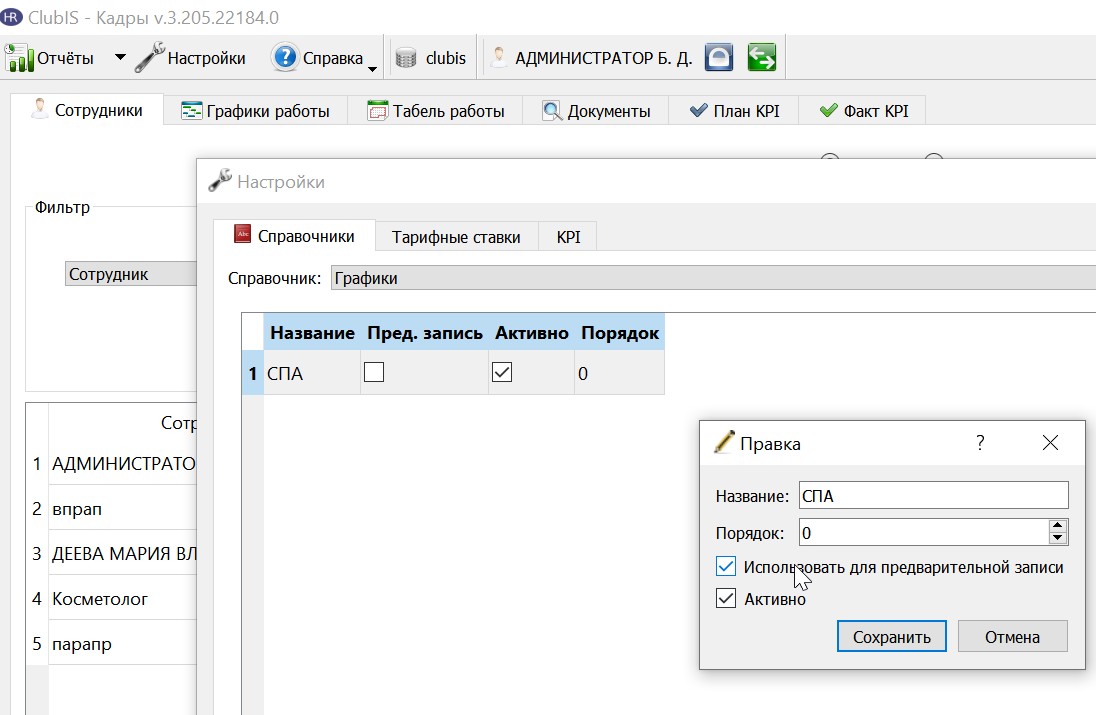

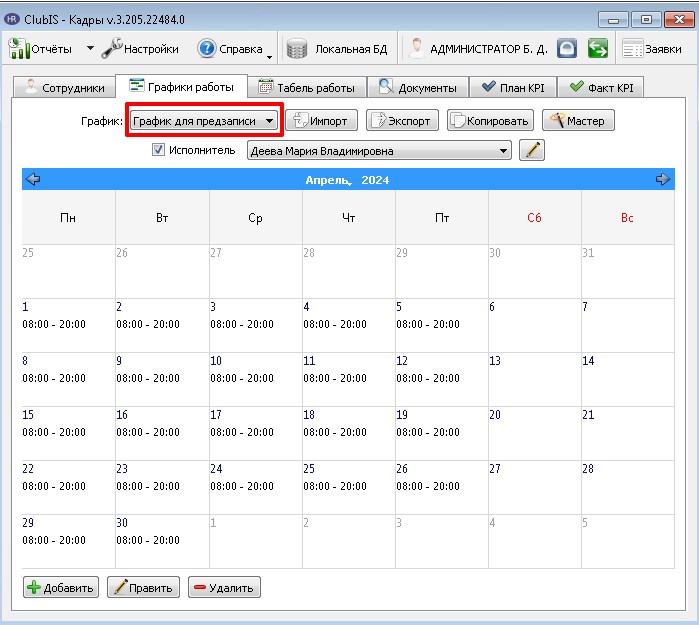

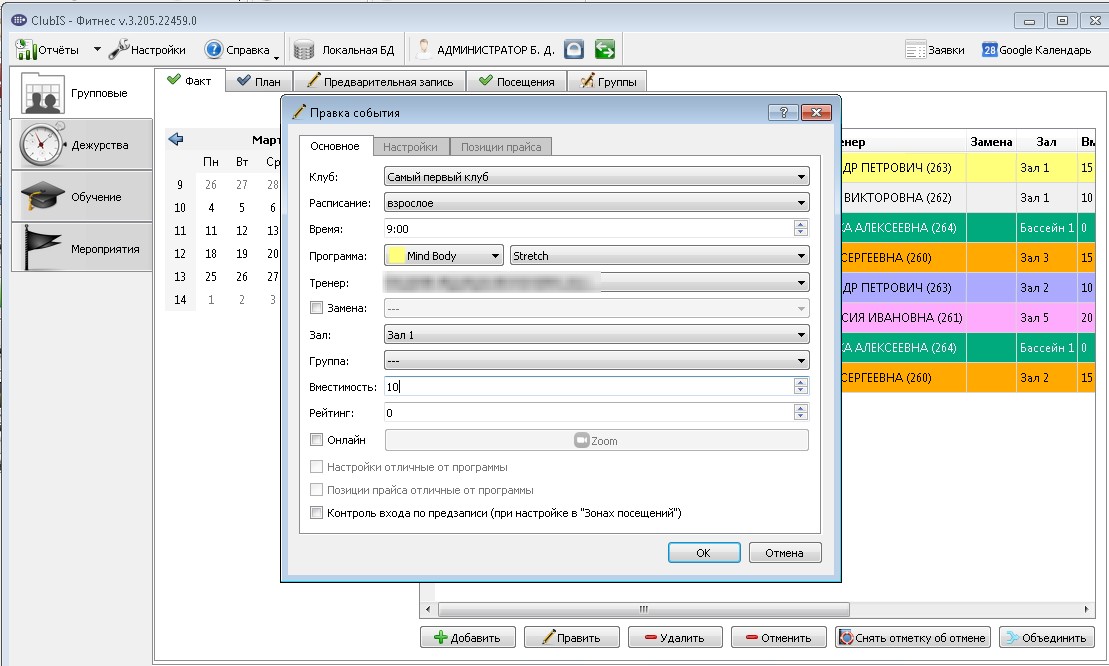

Слоты доступны, если у тренера в модуле Кадры создан и заполнен график работы с опцией Использовать для предварительной записи.

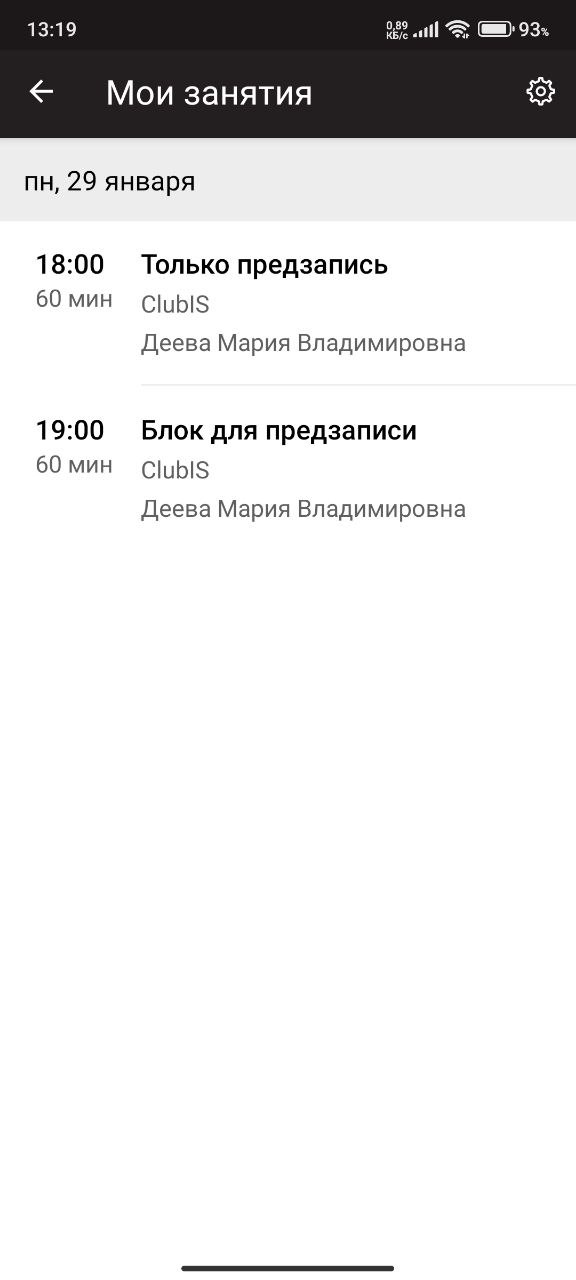

Успешная предзапись отображается в разделе Мои занятия.
Расписание отображается, если оно настроено в модуле Фитнес.
Кнопка Записаться показывается под строкой с количеством свободных мест.

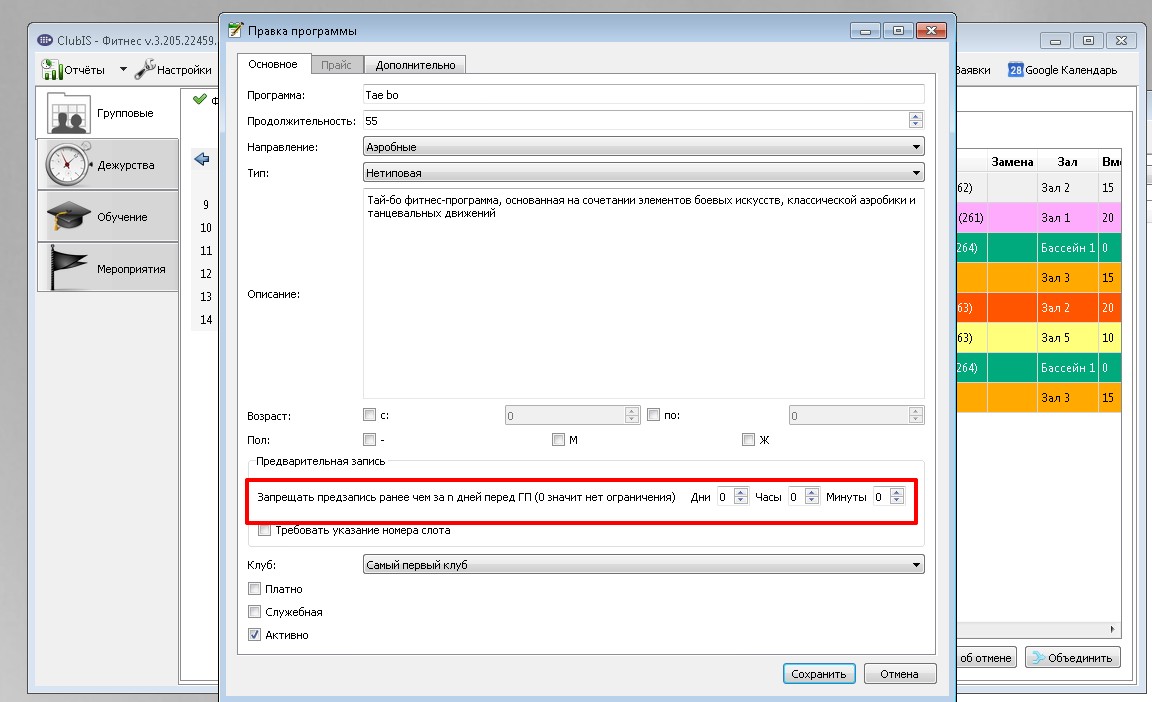

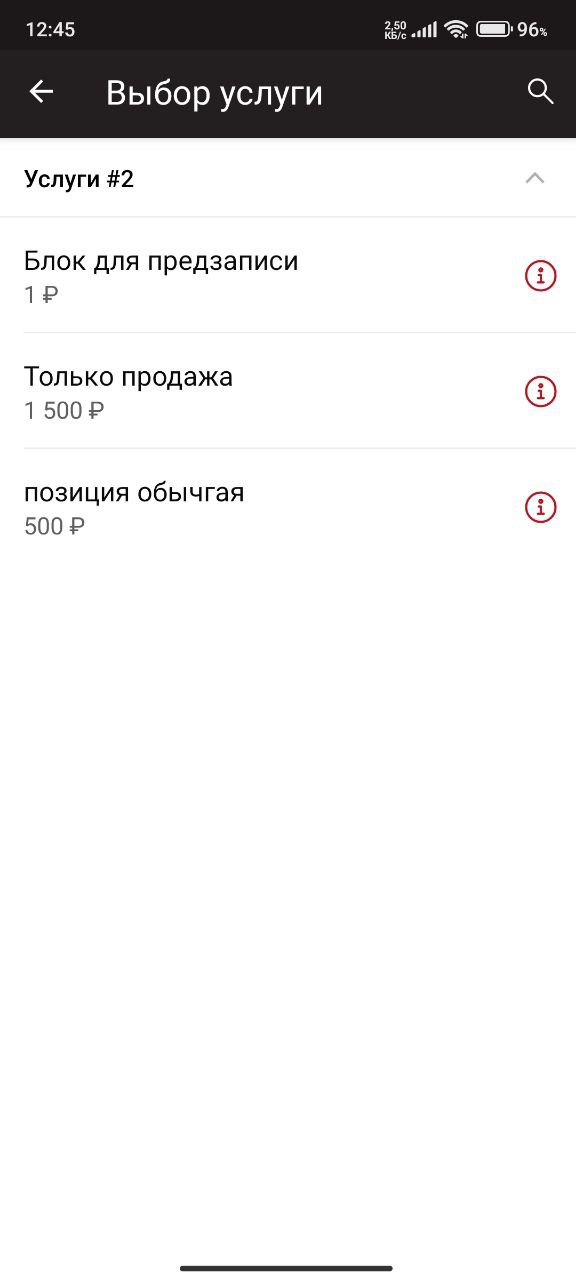

Кнопка Записаться зависит от:

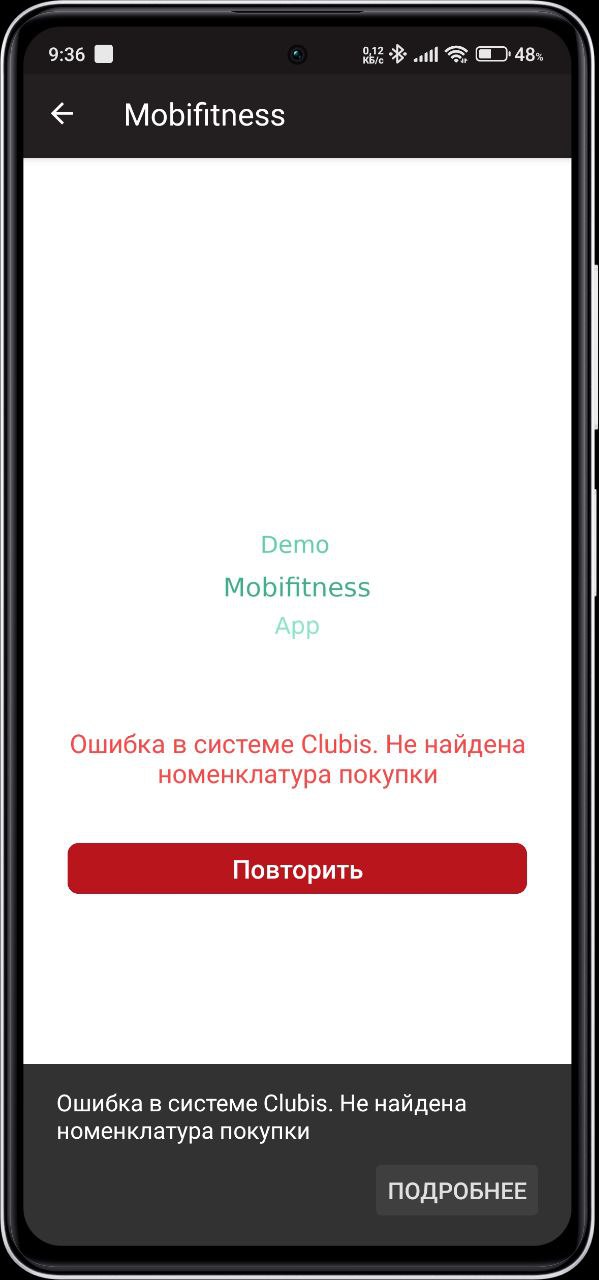

При отсутствии блока приложение покажет ошибку «Не найдена номенклатура покупки».

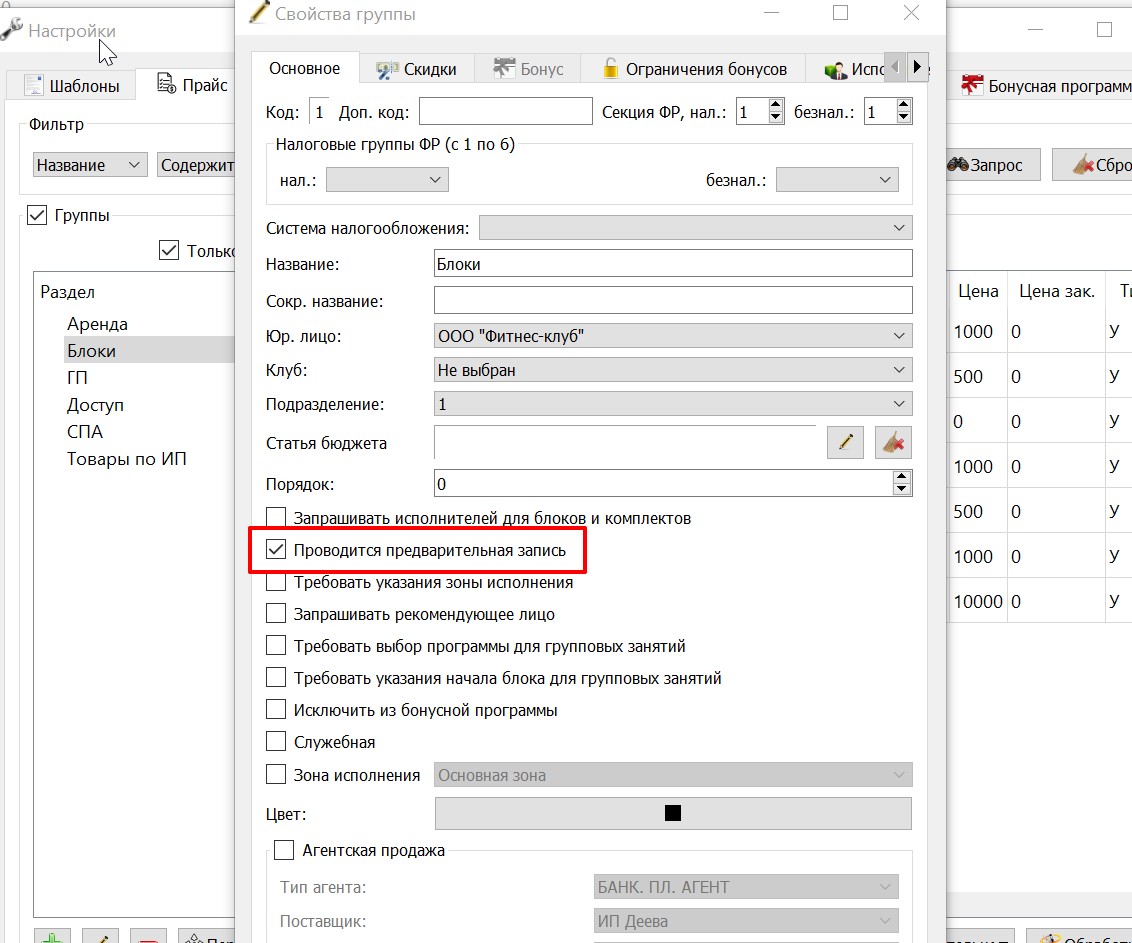

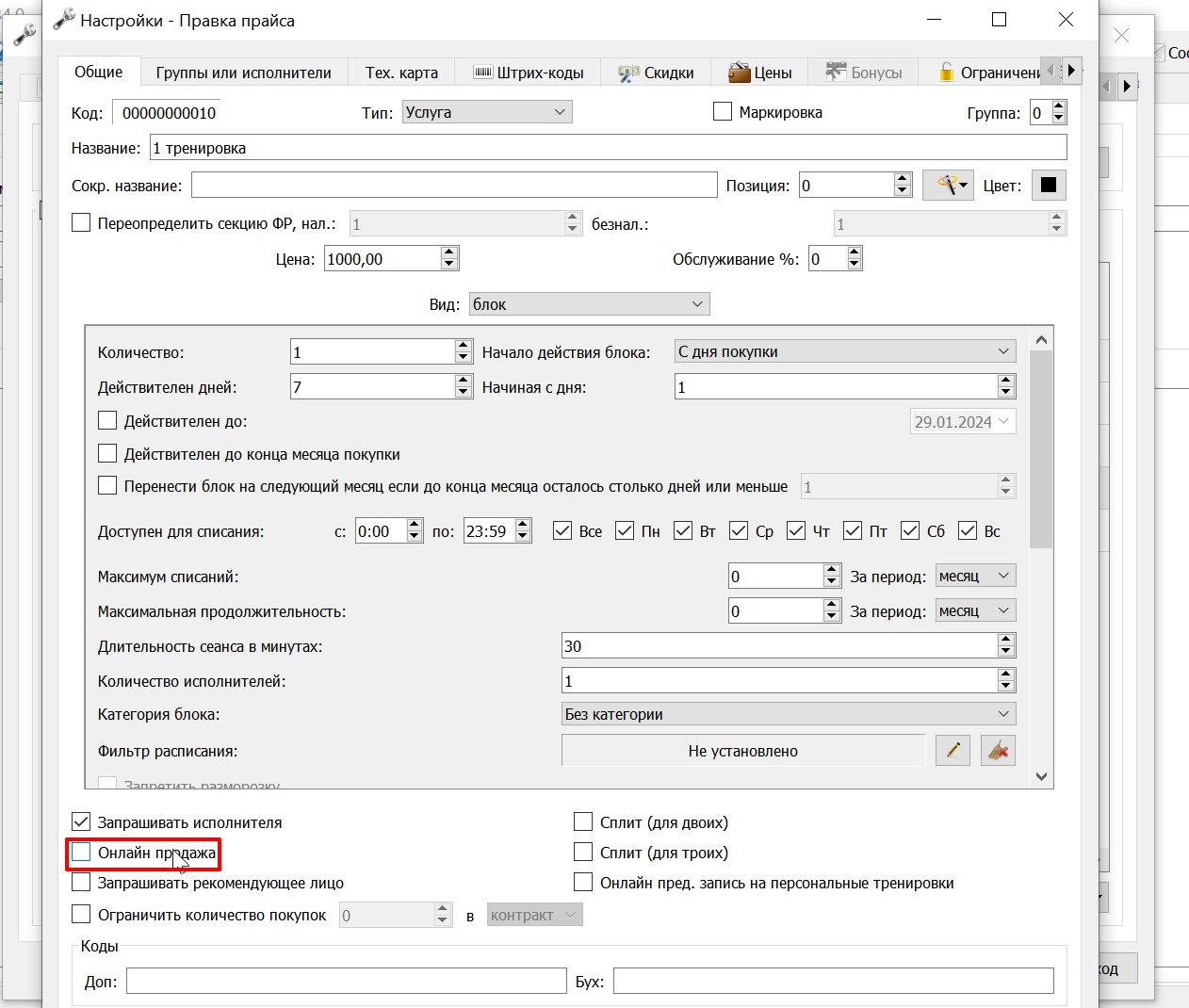

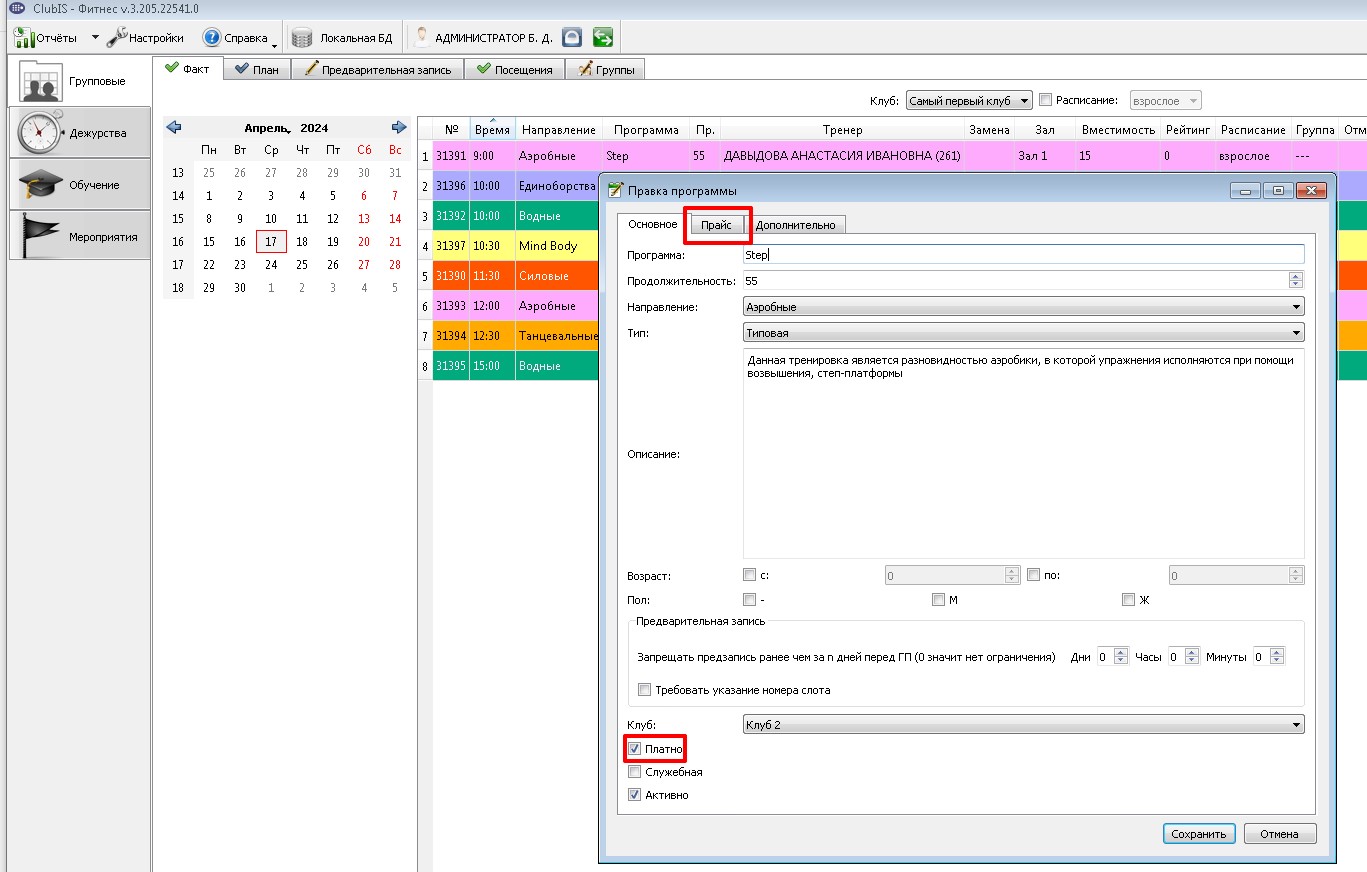

Чтобы при предзаписи можно было купить связанный с групповой программой блок, на позиции прайса должна быть включена Онлайн продажа, а в настройках групповой программы — выбран блок для Mobifitness.
Клиент может забронировать помещение (услугу аренды) в приложении: выбрать услугу, помещение, дату и слоты, удержать бронь и оплатить.
К стоимости аренды применяются скидки ClubIS так же, как при продаже услуги в клубе. Подробнее — в инструкции Менеджер → Настройки → Скидки.
Цена в каталоге аренды и в карточке брони показывается к оплате (уже со скидкой). В корзине перед оплатой видны цена без скидки, сумма скидки и итоговая сумма — она совпадает с суммой покупки.
